寒假期间松江校区学生公寓内外电力线路改造工作有序进行

索取号:G0061302000-2015-1160发布时间:2015-01-26浏览次数:122设置



为改善松江校区学生公寓居住条件,解决学生冬冷夏热没有空调的问题。20144-6月,上海外国语大学启动松江校区学生公寓空调安装第一期工程投入经费150多万元,对满足空调用电负荷的232629号楼进行内部线路改造。同年9月,完成380台租赁空调安装工作。33-42号楼,需要申请电力扩容和内外线路改造后才能满足安装空调要求。

20143月,基建处向松江电力公司申请电力扩容,8月得到正式批复,楼宇内外线路改造对接工期需要1个月,经费580多万元。为了不影响学生正常学习和生活,经校领导批准第二期工程,施工任务安排在2015年寒假完成。

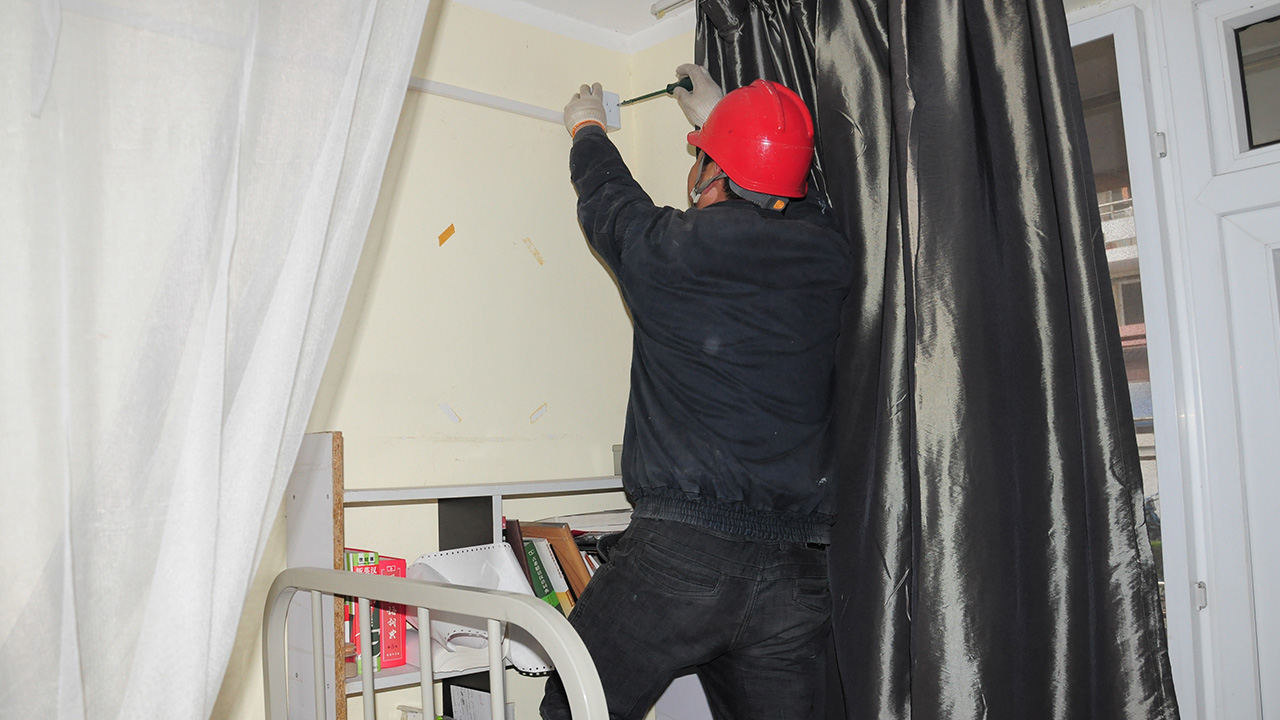

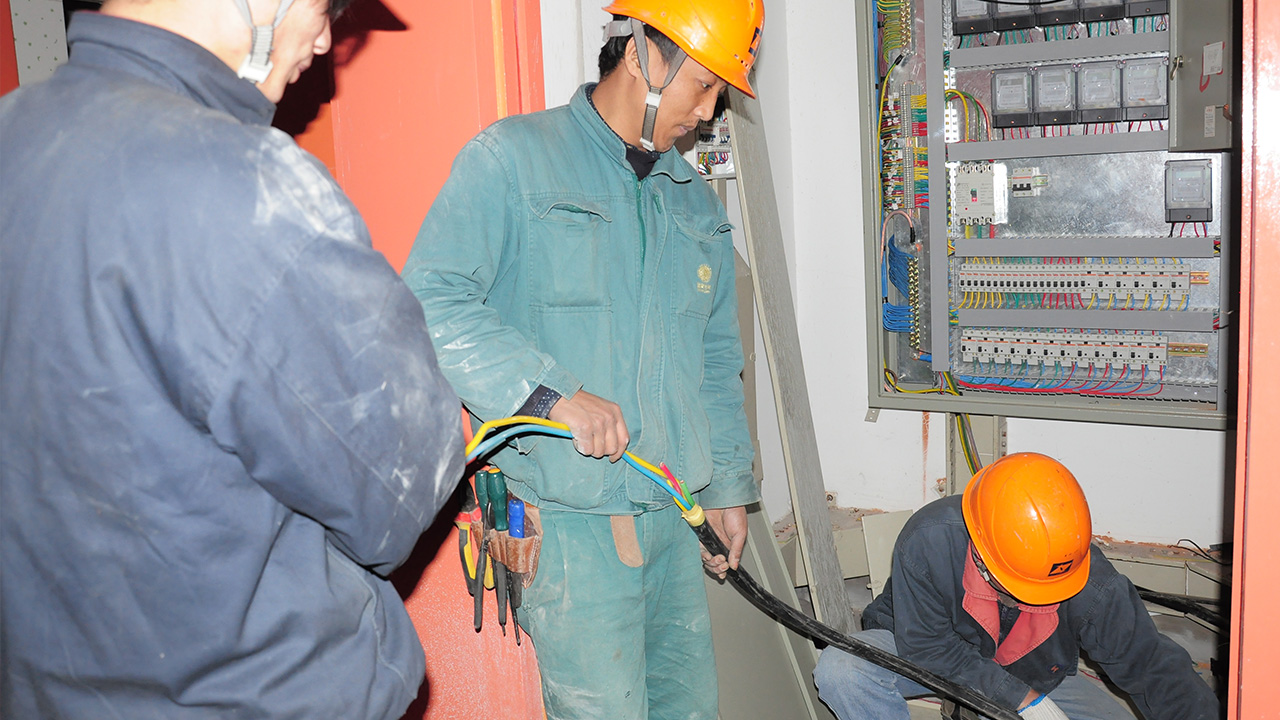

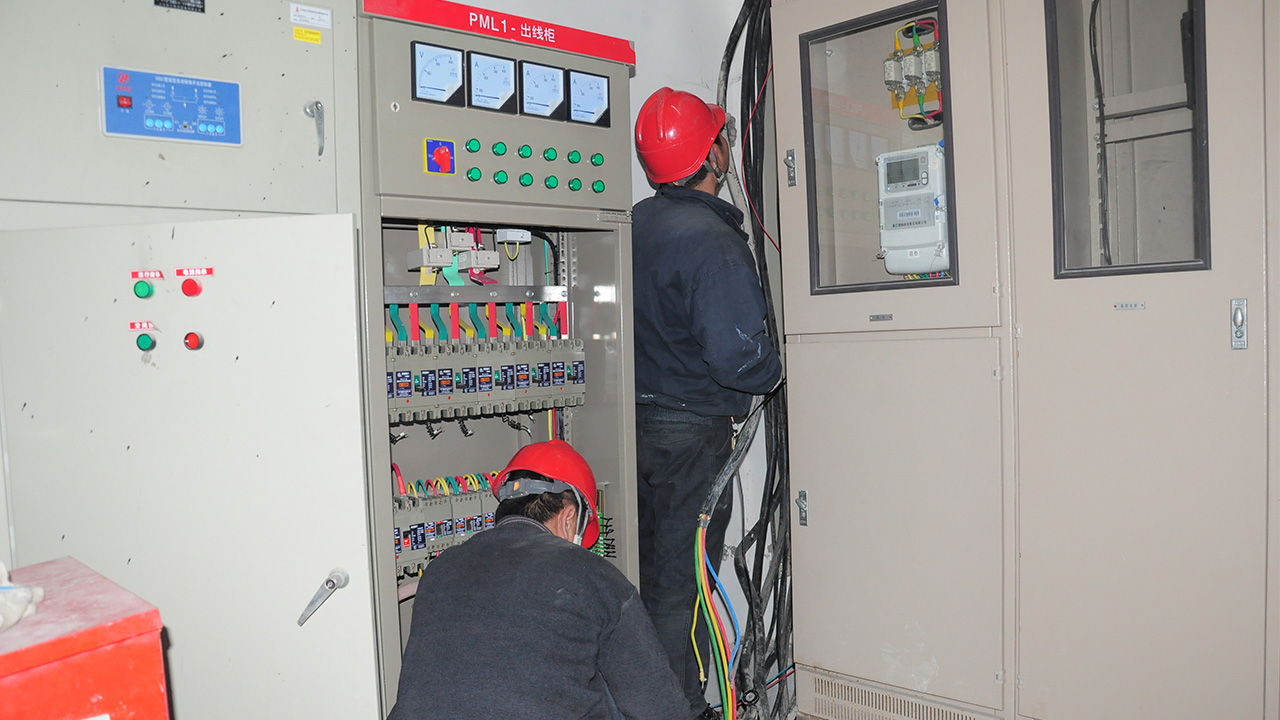

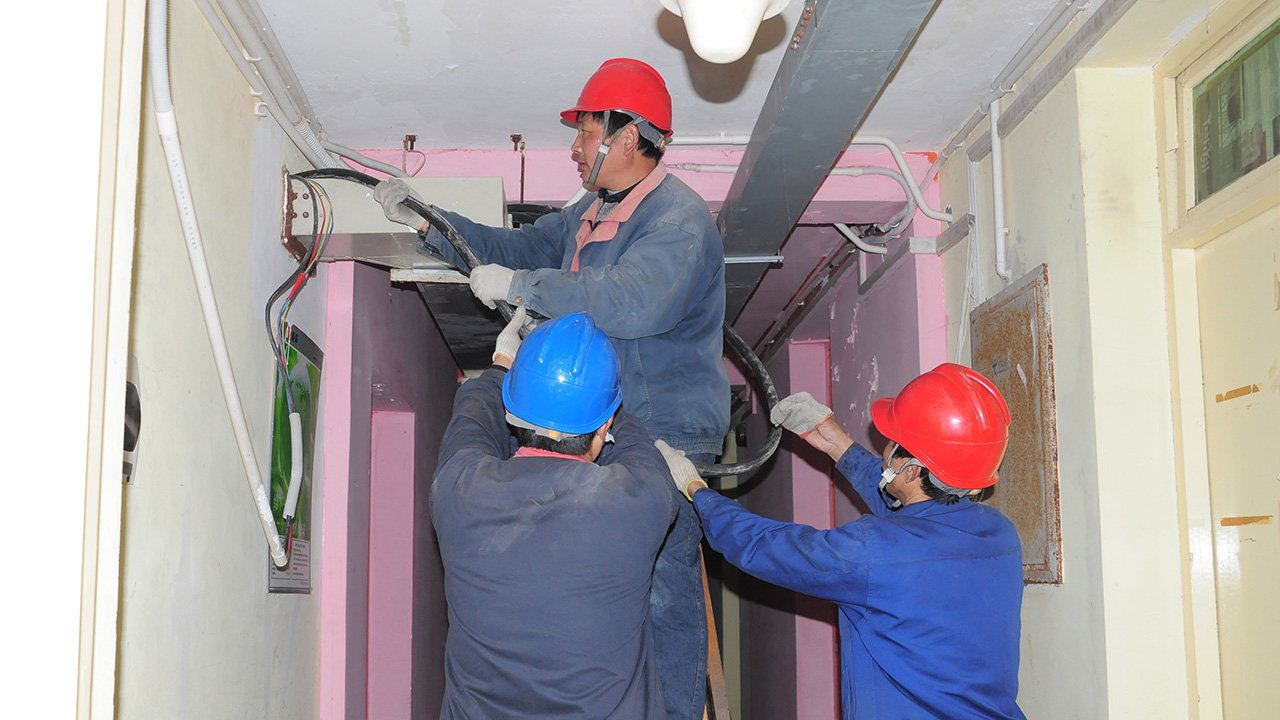

201517,在主管校长的具体指导下,后勤学生宿舍钱裕生经理召集松江电力、上海悦坤公司等八家施工单位,协调松江学生公寓33-42号楼内外线路改造相关事宜。119,内外线路和电控系统改造开始施工,预计130前完成;外部线路改造从23开始施工,预计10天后完工。整个工程包括内外线路改造、宿舍电力控制系统、水、电、煤智能表改装,预计215前全部完工,为2015年暑假前学生公寓安装空调打下坚实的基础。

此次内外线路改造,学校各级领导非常重视。国资办、基建处和后勤中心负责人多次到松江学生公寓查看施工现场并指导工作,要求施工单位加强管理,规范操作,文明施工,保证施工安全。学生公寓所有员工全力以赴,认认真真落实好施工期间安全值班和巡视工作,确保圆满完成学校交给的电力施工改造任务。(钱裕生、倪宏平)
